7月8日凌晨1点03分,极I高端换流变成功带负荷,±800千伏苏州换流站主控室内响起一阵欢呼——至此,这场历时5天、关乎苏州近五分之一电力供应的特高压“心脏”手术,在高温与时间的双重压力下,终以“零缺陷”画上句号。
7月2日晚,江苏省送变电有限公司吴江应急抢修基地接到国网江苏省电力有限公司设备部通知:受持续高温影响,苏州±800千伏换流站8111换流变B相油中气体含量突增异常,存在故障风险,需紧急更换。作为“西电东送”重要枢纽,苏州换流站承担着巨大负荷输送任务,其快速恢复对保障华东电网稳定及区域用电至关重要。
江苏送变电第一时间响应,紧急部署抢修方案,调集精干力量火速驰援现场。在当日夜间,抢修人员高效完成了备用相预防性试验并确认合格,以及安全拆除备用相一、二次电缆及自动化、消防等关联系统连接等关键准备工作。

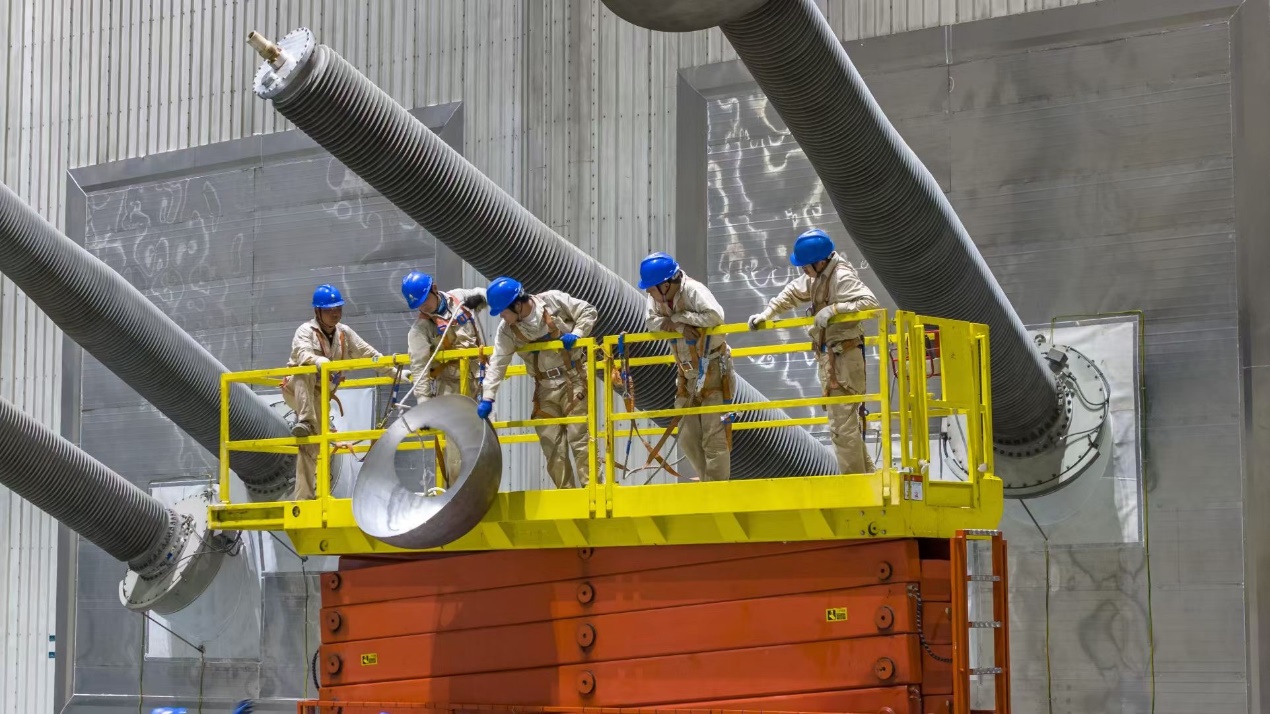

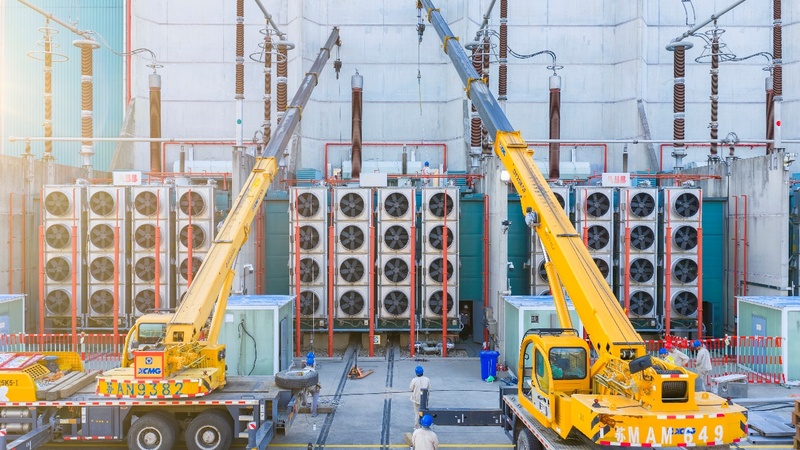

随后,抢修安装人员移出预试合格的备用相,将这座数百吨重的“巨人”精准推入工作位置。变电安装人员仔细对照、恢复相关系统连接,并做好封堵工作;电气试验人员对备用相依次开展各项试验,结果均合格;调试人员细致排查二次回路及信号,消除隐患,完成一次升流升压试验,经验收确认设备性能合格。最后,安装人员仔细恢复高压引线,并确认搭接面阻值。

7月7日22时启动程序开始,在抢修人员全程监护保障下,备用相换流变于8日1时成功并网运行。至此,此次历时5天多的高温紧急抢修圆满完成。
本次抢修,江苏送变电在国网江苏省电力有限公司设备部统一部署下,与江苏超高压公司等相关单位高效协同、攻坚克难,确保了故障设备按期更换并一次投运成功,有效保障了苏州及周边地区夏季高峰用电,充分彰显了“苏送铁军”的专业素养与责任担当。(张葆彦 刘笠 严浩)
