江苏省送变电:特高压姑苏换流站年度检修圆满完成
2025-12-01 19:00  来源:中国江苏网
1

11月28日,±800千伏姑苏换流站双极恢复运行,标志着江苏省送变电有限公司2025年度9座换流站检修任务圆满收官。

本次检修自11月18日启动,历时7天,涵盖直流场、阀厅、换流变、接地极系统等关键区域的全面检修与技改,是今年华东地区电网一项规模大、任务重、标准高的集中检修作业。

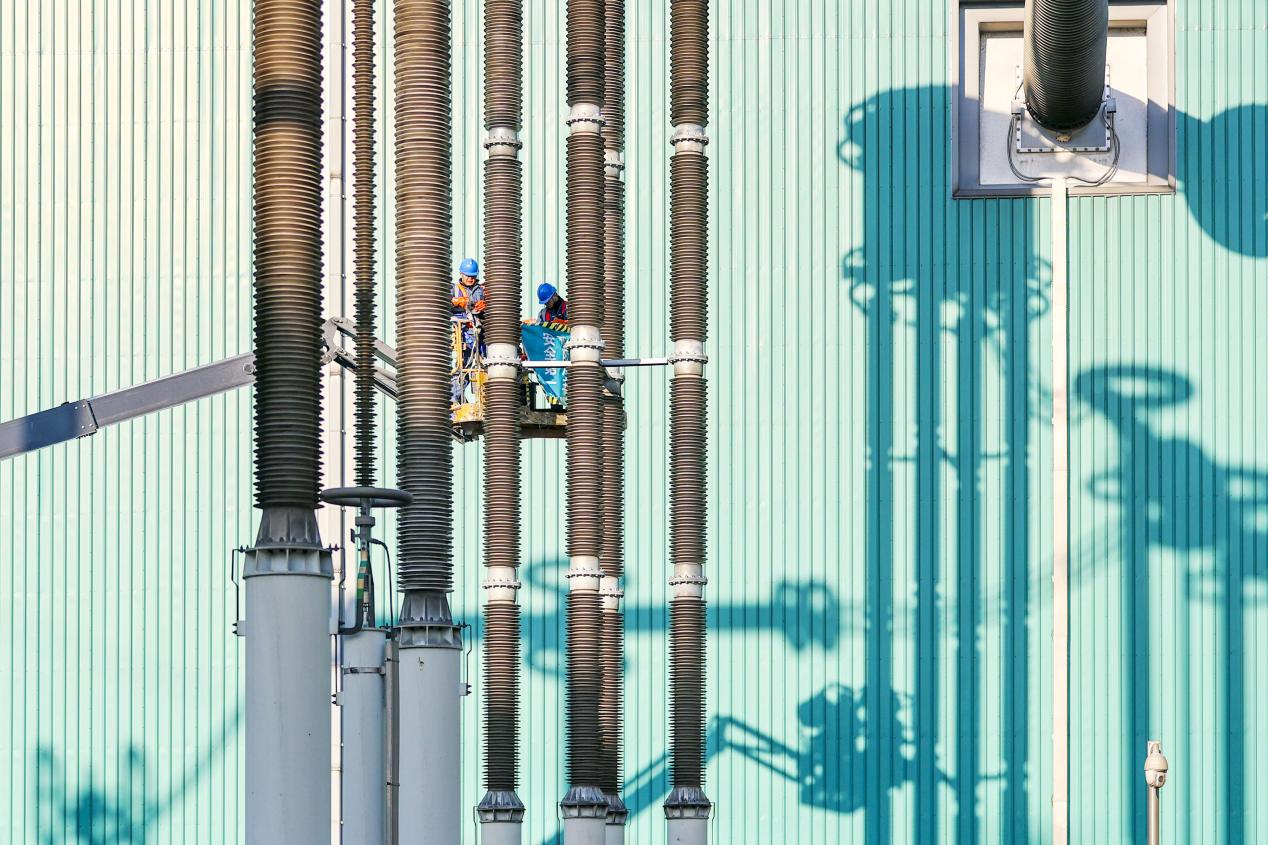

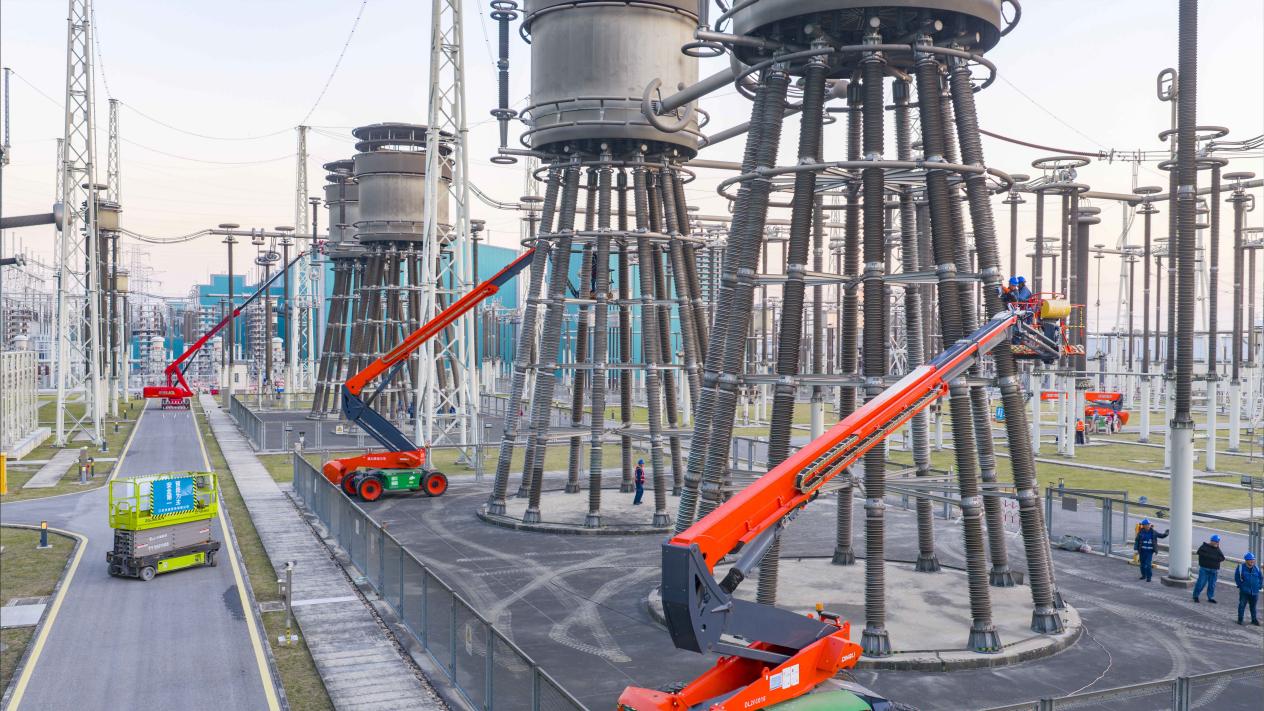

作为本次检修的主力军,该公司共投入400余名精干作业人员、40余台特种车辆及各类高精度试验仪器,承担了包括极Ⅰ、极Ⅱ高低端直流场设备检修、阀厅设备检测、换流变预试、接地极系统年检以及站用直流电源系统维护等核心任务。

本次检修的最高风险项目,是对极Ⅱ直流场中心线开关消弧室进行更换。该隐患若不及时处理,可能影响直流系统的可靠运行。由于消弧室连接面穿越精密设备光电流互感器,需先将光电流互感器拆除。11月19日,作业人员丁龙旺携带工具乘坐曲臂车到达指定位置,将光电流互感器用吊带固定后,与吊车配合,松开固定螺栓,在地面指挥的协调下,光电流互感器以每秒1厘米的速度脱离连接面后吊至地面。随后拆除旧消弧室换上备用设备,并按标准力矩值逐级复紧等一系列精细工序,彻底消除了接触电阻过大的发热根源。处理完成后,经直阻测试验证,接触电阻值显著降低,标志着这一关键隐患被成功排除。

检修期间,该公司项目团队科学组织、精细施工,顺利完成多项关键工序。在换流变区域,严格执行套管清洗、末屏检查、冷却器冲洗等标准化项目;在直流场设备检修中,全面应用“接头检修十步法”,确保主通流回路连接可靠;针对阀厅穿墙套管光CT加装、主动防御系统调试等技改项目,组织技术攻关,顺利完成系统集成与调试工作。

安全是检修工作的生命线。该公司严格落实“一表一库”“五级五控”风险管控要求,执行“双准入”“安全管控V2.0”等管理规范,强化现场“大区域+小区域”硬质隔离措施,严格管控邻近带电作业、高空作业、高压试验等关键风险点。该公司在各作业面共安排了18名党员担任专职安全监护人,实现全过程、全覆盖的安全管控。

为确保检修工作高效推进,该公司组织各专业班组密切配合,与运维、监理等相关单位高效协作,每日召开进度协调会,动态优化施工安排,保障各项任务严格依循关键路径推进。经过连续7天奋战,所有计划检修项目均按期完成,试验数据合格率达100%,设备健康水平和运行可靠性得到显著提升。

姑苏换流站作为“建苏直流”工程的重要枢纽,其稳定运行对区域电网安全至关重要。本次年度检修的顺利完成,不仅为迎峰度冬期间电网安全可靠供电提供了有力保障,也展现了江苏送变电公司在特高压换流站检修领域的专业实力与责任担当。(通讯员:蒋江磊 严浩 史俊)
