江苏兴力:9小时硬核保障跨越铁路施工
2026-04-16 15:16  来源:中国江苏网
1

“外面雨一直没停,‘南通发布’公众号刚刚也发布强对流黄色预警,今天要正常施工吗?”4月9日上午6时30分,兴力工程公司安全总监张昌国问总监理工程师梁军。“正常施工,现场实时关注吧。”梁军迅速穿上天蓝色马甲,拿上安全帽走出项目部办公室。

本次是南通东洲至新丰单回π入华能通州湾电厂500千伏线路跨越洋吕铁路施工,跨越点位于东余镇公平村。洋吕铁路是江苏省沿海重要的货运通道,建设方与铁路主管部门中国铁路上海局集团公司新长工务段、车务段等沟通的跨越施工窗口期为4月7日至10日上午8时30分至11时30分。因7日铁路局在日计划流程上未予批准,跨越时间被压缩至9小时。

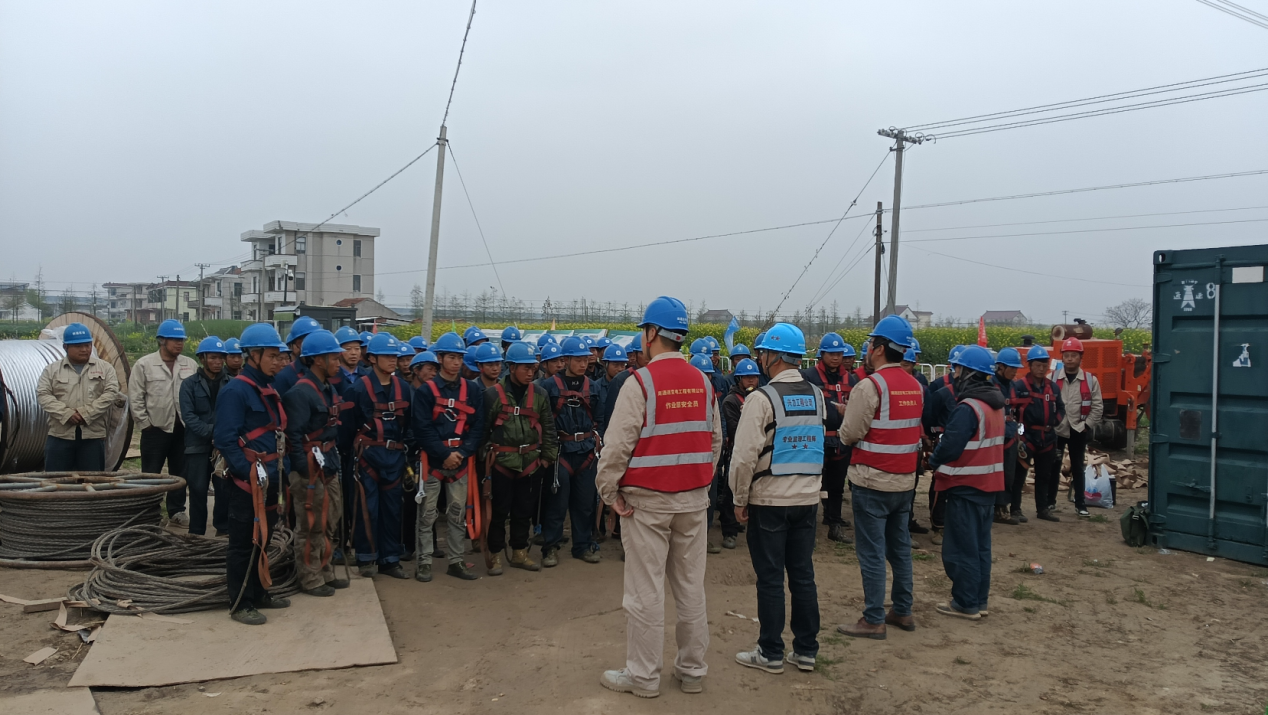

6时40分到达现场,大家意外发现居然没有下雨。45分,站班分准时召开,5分钟干脆利落的质量安全交底、任务安排、人员签到后,所有人迅速“散作满天星”,检查现场设备、人员安措,准备导引绳、调试接地滑车,整个现场如同精密运转的仪器,每个环节都衔接得严丝合缝。

梁军介绍,8日跨越施工第一天,天气就来了个“中雨+西北风5-7节”的下马威。但参建单位在安全范围内冒雨完成了导引绳和光缆的展放,为9日的导线展放抢出了关键时间。“今天是本次跨越的关键节点,如果能顺利完成左右上、中线4相导线展放,明天完成跨越施工把握就比较大了。”“把握较大”是这帮苏电铁军面对任务能做出的最大限度保证。他们习惯了重视难题,全力以赴,不到任务完成最后一刻不言“成功”。

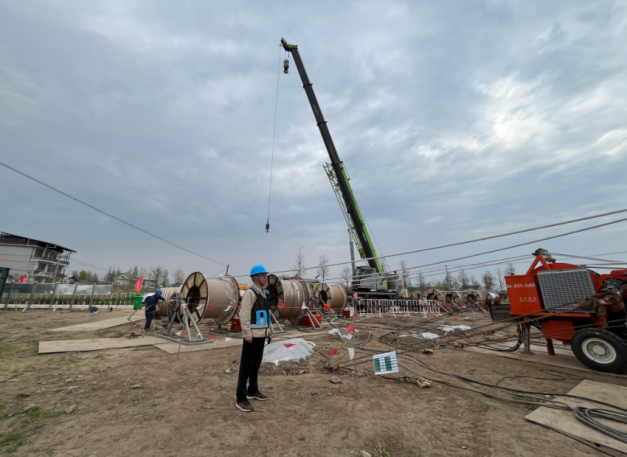

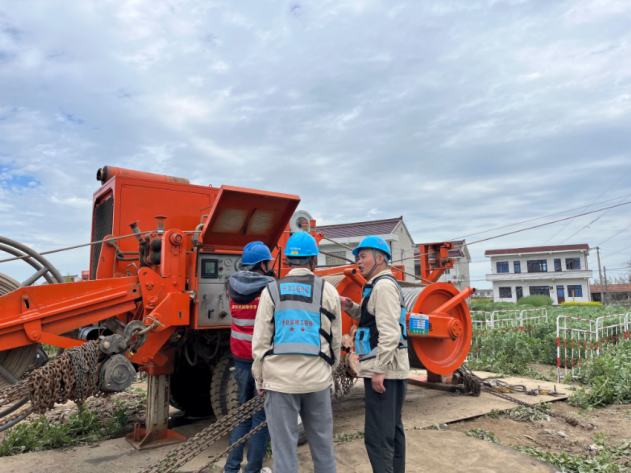

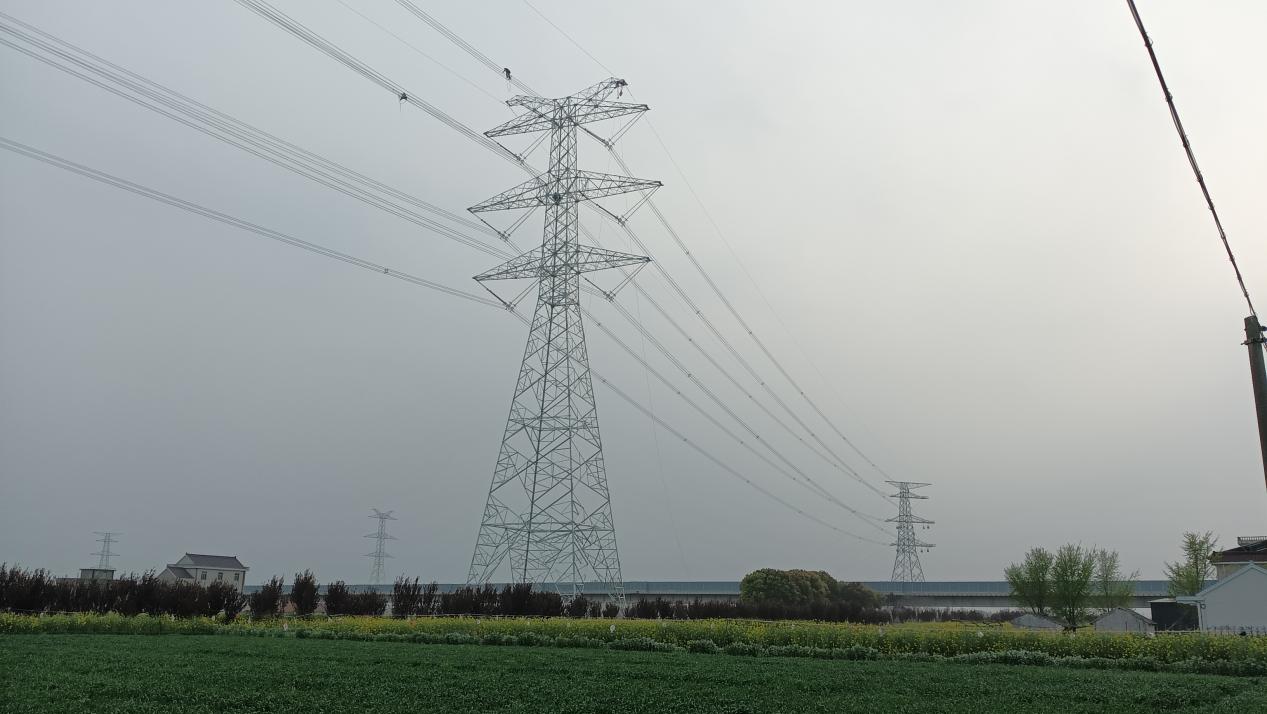

8时30分,位于78号塔张力场和80号塔牵引场的4台牵张设备准时启动。78号塔下,绞线盘开始转动,8条银色导线经由张力机升向60米高的塔顶,由空中俯瞰,像是与洋吕铁路黑灰色铁轨在绿色大地上交织出8个标准的79度角。

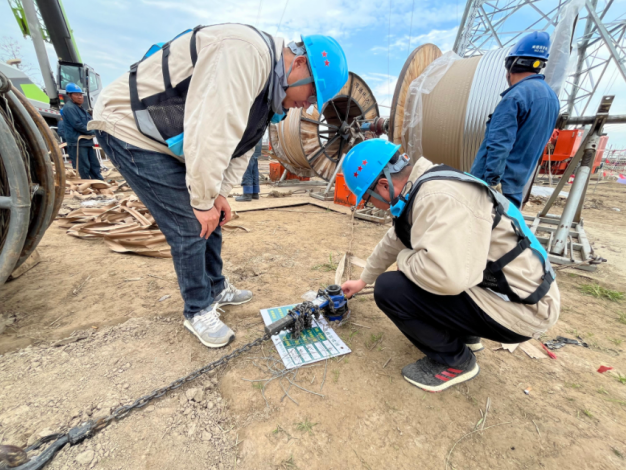

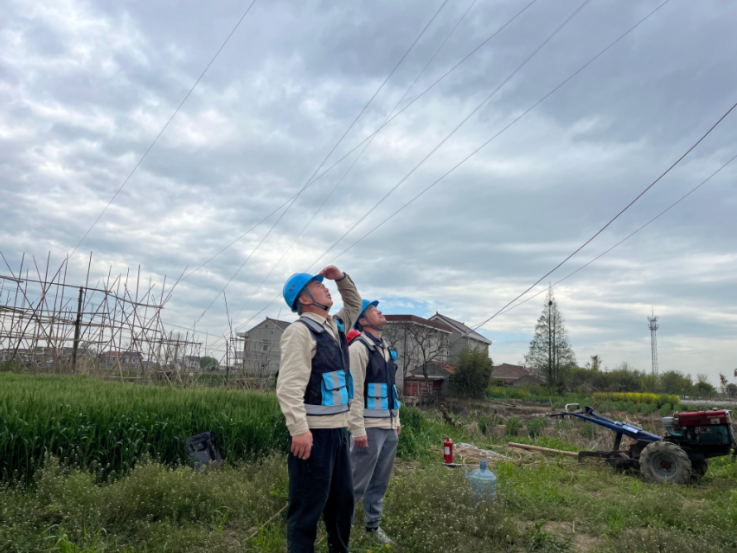

9时,左上线、右上线导线展放完毕,牵张设备停止运转。张昌国仔细检查完3名登高作业人员的安全绳卡扣,确认双钩安全带牢固可靠后,示意可以开始锚线作业。此刻天空依旧阴沉,天上的云像被风“扯”得细细长长的棉花,慢慢向东南飘移,登高人员身上的三根安全绳也随风左右摇晃。“这种几乎无法察觉的飘移反而容易给他们带来眩晕感。左侧安排有10年以上经验的老工人单独作业,右侧则安排两名工人互相配合,我们监理人员全程紧盯压接和塔上动态,每10分钟确认一次人员状态。”张昌国介绍。

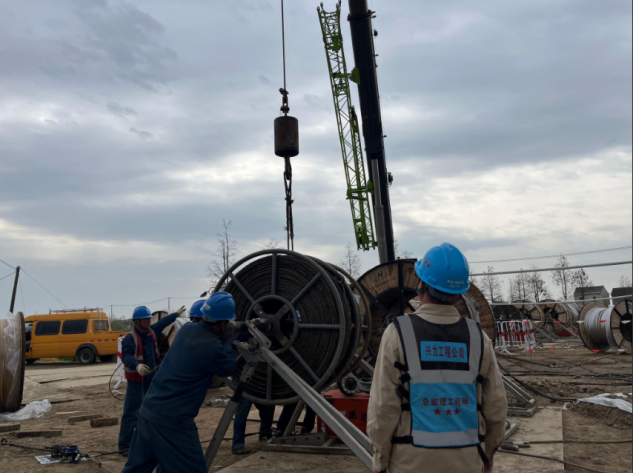

10时14分,天色放晴,迪尼玛绳牵引着左中线的牵引钢丝绳率先抵达位于距离80#塔100米的牵引场。钢丝绳刚到牵引机进口,监理员郑新飞通知施工人员挂接地滑车。连接好接地装置,另一名工人立即将新的线盘与牵引机精准对接,整个过程“丝滑”高效。“只要这一相导线顺利展放,明天的收尾工作就稳了。”郑新飞的声音带着一丝不易察觉的激动。

海边气候一日多变,11时07分,现场飘起细雨,但现场没有一个人停下手中的工作。“只要风力不超过5级,我们就继续干!”施工班组负责人抹了一把脸上的雨水,大声说道。11时11分,张力机再次启动,左、右中线导线开始展放。当最后一相导线稳稳到达80号塔顶,郑新飞和施工班组负责人同时长舒了一口气,一直严肃而凝重的脸色变得轻松。

6分钟后,随着当天最后一相导线展放到位,位于张力场的梁军掏出手机安排下午的现场工作。“下午我们要完成导线压接和附件安装,每一个压接接头都要经过三次检测,确保电阻值符合标准。人到哪里,规矩就带到哪里,铁军精神就带到哪里。”梁军笑着说。

10日9时21分,本次跨越施工6相导线全部展放结束。这群平均年龄不到35岁的苏电铁军用实际行动诠释了“不怕困难、不畏艰险,勇于斗争、敢于胜利”的精神,交出本次跨越“大考”的满分答卷,为华能通州湾电厂的顺利投产奠定了坚实基础,为江苏省沿海地区的能源输送通道增添了新的保障。(陈爱华)
