近日,随着110千伏嘉雨1#766、2#767线路成功投运送电,南京安德门雨花西路137号地块(原自行车厂)配套电力杆迁工程全面竣工投运。至此,该区域2回220千伏、4回110千伏高压线路整体迁改任务全部圆满落地,为南京今年迎峰度夏电力保供筑牢坚实屏障。

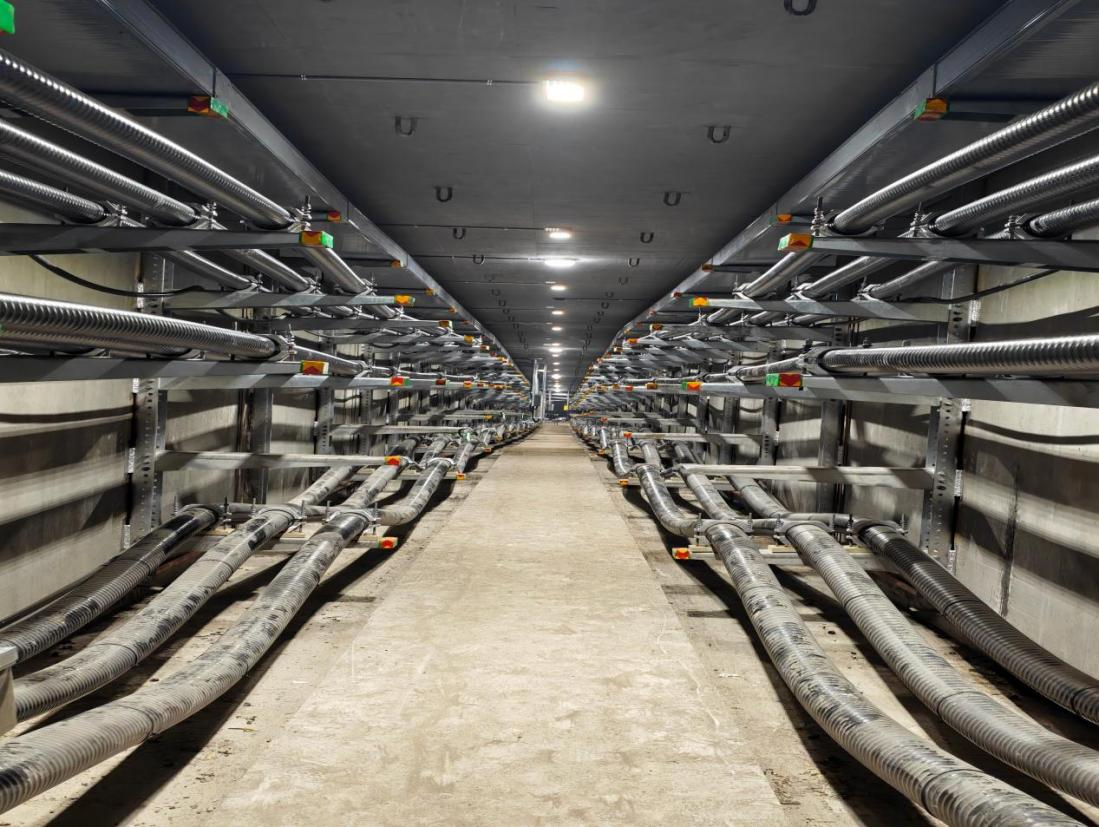

据了解,本次电力迁改工程规模大、覆盖面广、标准要求高。在220千伏线路改造方面,大雨2561、2562号线完成21#至23#塔段整体迁改,新建电缆隧道803米,电缆电气长度达1.22公里。通过新立1基临时塔对应临时方案,新立电缆终端杆1基对应永久方案,共拆除4基旧塔及附属设施。
在110千伏线路改造中,雨闸728线、闸神729线、嘉雨1#766、2#767线四条线路同步统筹施工,新建电缆通道超400米,利用既有及待建隧道2100余米,新增敷设电缆总长约3公里,新建电缆终端杆2基。工程全线采用高性能阻燃电缆设备,同步完成片区老旧电缆、终端设备的全域拆除与更新替换,大幅提升区域电网安全运行等级。
本次施工工况复杂、难点集中,施工挑战极具考验性。项目场区存在厚层填土、地下水位偏高问题,基坑施工必须全程落实支护、降水专项防护措施;施工通道密集穿插燃气、供水等多条市政管线,最小交叉间距仅0.5米,施工空间极其受限。同时,施工全过程需保障同通道内多条在运电缆带电安全运行。面对多重施工壁垒,南京远能送变电项目团队精准谋划、精细施策,通过悬吊保护、防尘棚作业及“白+黑”错峰施工等一系列科学施工方案,在保障安全、质量、进度三重可控的前提下,高标准完成施工任务。
电力杆迁工程的全面竣工,彻底打通了安德门雨花西路137号地块开发建设的关键堵点。据悉,该地块自2007年启动拆迁工作以来,受高压架空线路制约,长期无法挂牌开发。为推动片区城市更新提质,政府投入6.2亿元国有资金,先行推进片区配套基础设施建设,本次电力杆迁正是“配套先行、基建赋能”的核心关键项目。依托配套工程持续推进,该地块已于2024年12月正式进入开发建设阶段。
当前,电力配套工程全面落地,为片区公共服务提质升级赋能增效。区域规划的幼儿园、小学、中学等优质教育配套建设条件全面成熟,市政路网工程同步提速推进。地块紧邻地铁安德门站,坐拥地铁1号线、10号线及在建10号线二期三线交汇的便捷交通优势,叠加完善的电力、教育、交通配套资源,安德门片区将打造成为南京城南宜居品质新标杆。
此次电力杆迁工程的顺利收官,不仅彻底消除了片区高压架空线路安全隐患,优化提升了城市南大门天际线风貌,进一步完善了南京主城电网网架结构、提升了区域供电可靠性,更为国内城市核心区更新、改造积累了可复制、可推广的实操经验。(通讯员:史鑫宇)
