8月28日清晨7时10分,常州金坛孔家村东北554米的灌木林间,清晨的阳光给现场带来闷热与潮湿。常州华能金坛盐穴压缩空气储能项目(第二台机组)配套220千伏送出工程7号塔施工现场,系着红白三角警示旗的尼龙绳圈出300平方米的作业面。当天的站班会准时召开。
“今天7号塔要完成基础混凝土浇筑,混凝土泵车稍后就进场就位,搅拌车预计10点后抵达现场。大家必须在10点前完成泵车支腿固定、作业面防滑加固,绝对不能耽误后续工序。天气预报显示,10点后本地将有小到中雨,所有人员提前把防雨布、基坑排水泵布置到位,不能让雨水影响混凝土成型质量。”站班会现场,施工班组负责人和来自兴力工程公司的监理工程师钱爱军把当日作业的核心节点与风险防控要求,向7余名在场作业人员逐一交底。

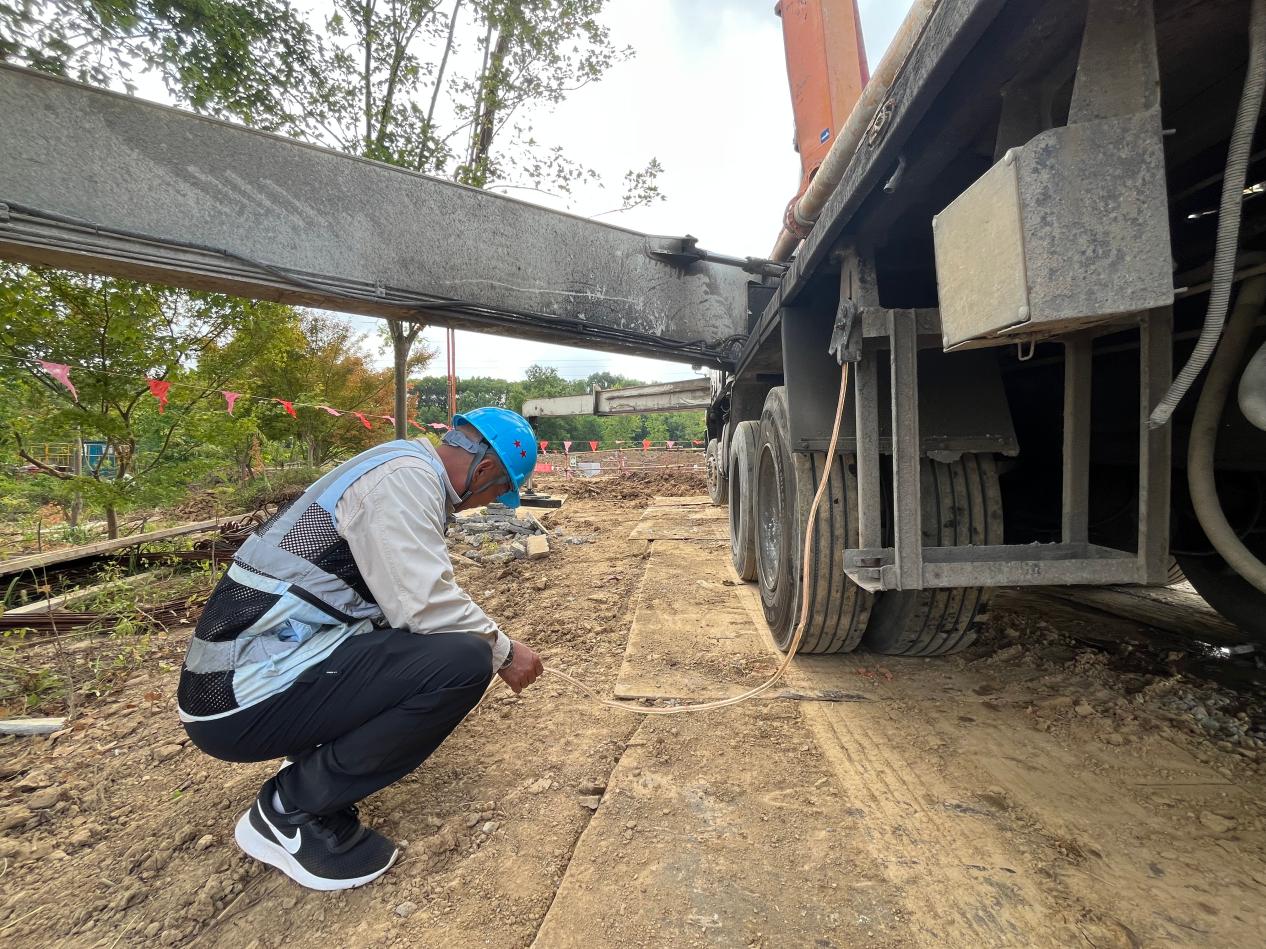

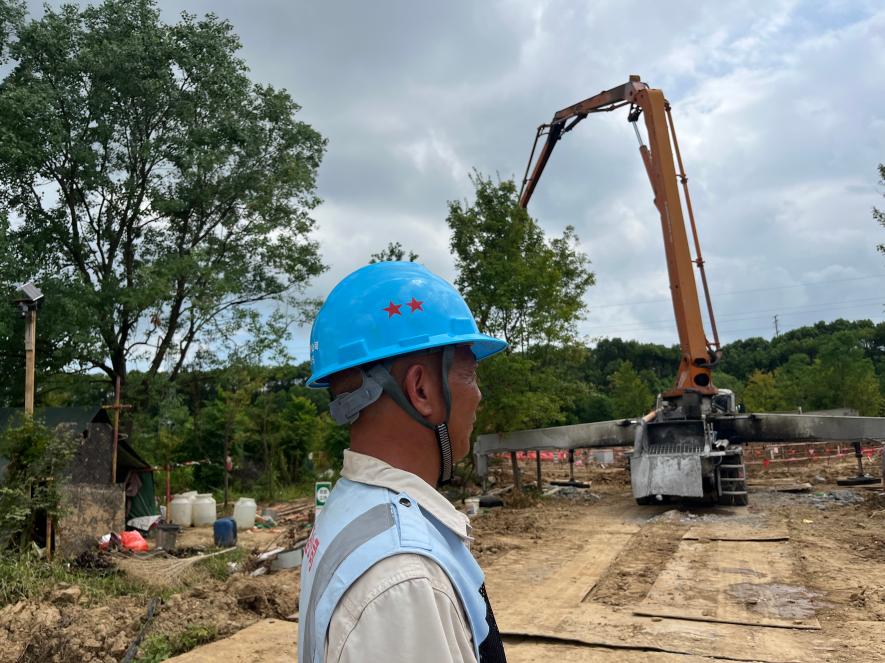

站班会后,两人共同检查了作业场所的安全文明施工状况,督促作业层班组人员正确使用安全防护用品和用具。7时15分,臂架泵车进场,履带碾压着山间小路上的钢板,加上机器的轰鸣声,带来喧嚣的气息,瞬间打破山野清晨。驶入作业区后,操作员绕车检查确认作业范围无隐患,按对角顺序展开支腿,每处支腿牢牢落在垫好的钢板枕木上,全程贯注调平机身。其间钱爱军全程旁站,并特别关注泵车机身的水平仪,“整机要确保倾斜度控制在3°以内,严格避免臂架伸展后出现重心偏移风险。”随后电工接好接地软铜线,确认泵管连接牢固,泵车进入待作业状态。

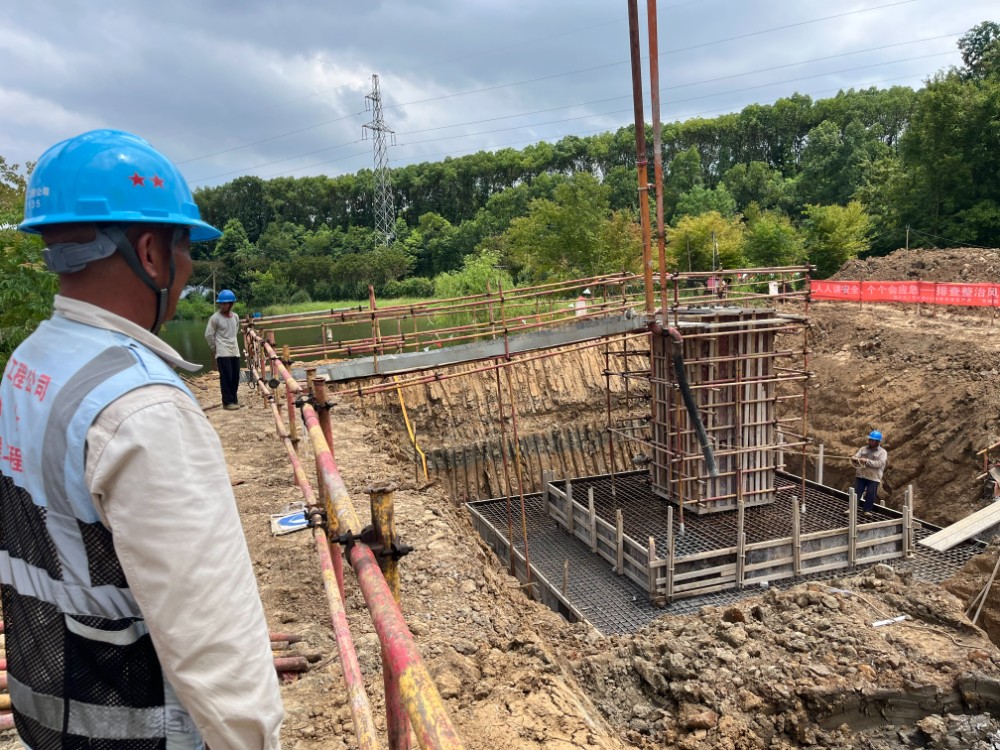

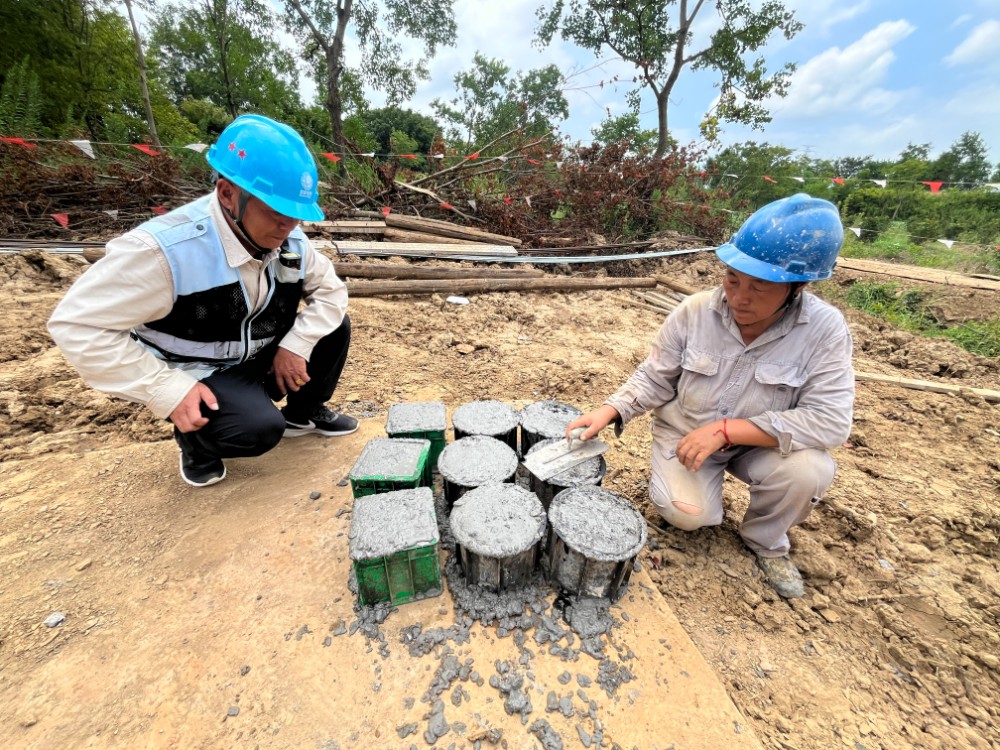

上午11时47分,现场依旧艳阳高照,气温上升至32摄氏度,缓缓的山风带不走一丝闷热。第一辆混凝土搅拌车抵达,沿铺设的钢板路倒车靠近提前固定好的泵车,出料口与泵车注浆口精准对接。随后泵机启动,混凝土顺着泵管稳稳流入提前支护完成的塔基基坑内。看到浇筑有序开展,钱爱军立即通知工人取样,现场完成试块及坍落度测量,经检查各项指标均符合设计要求。

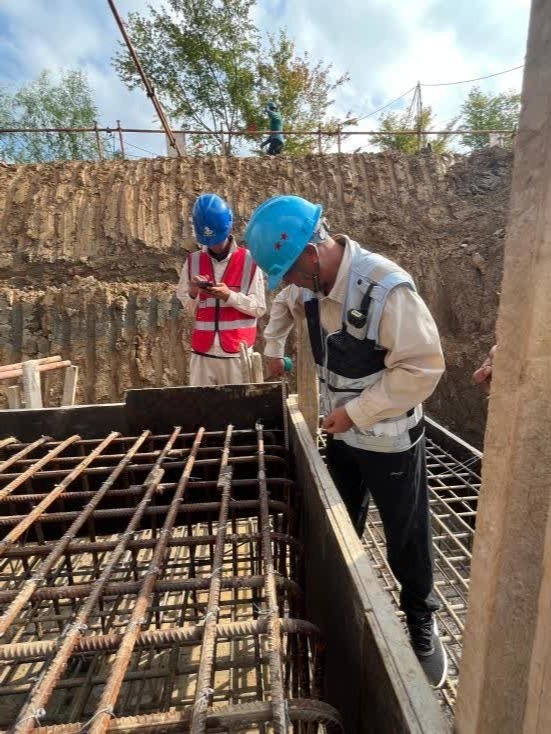

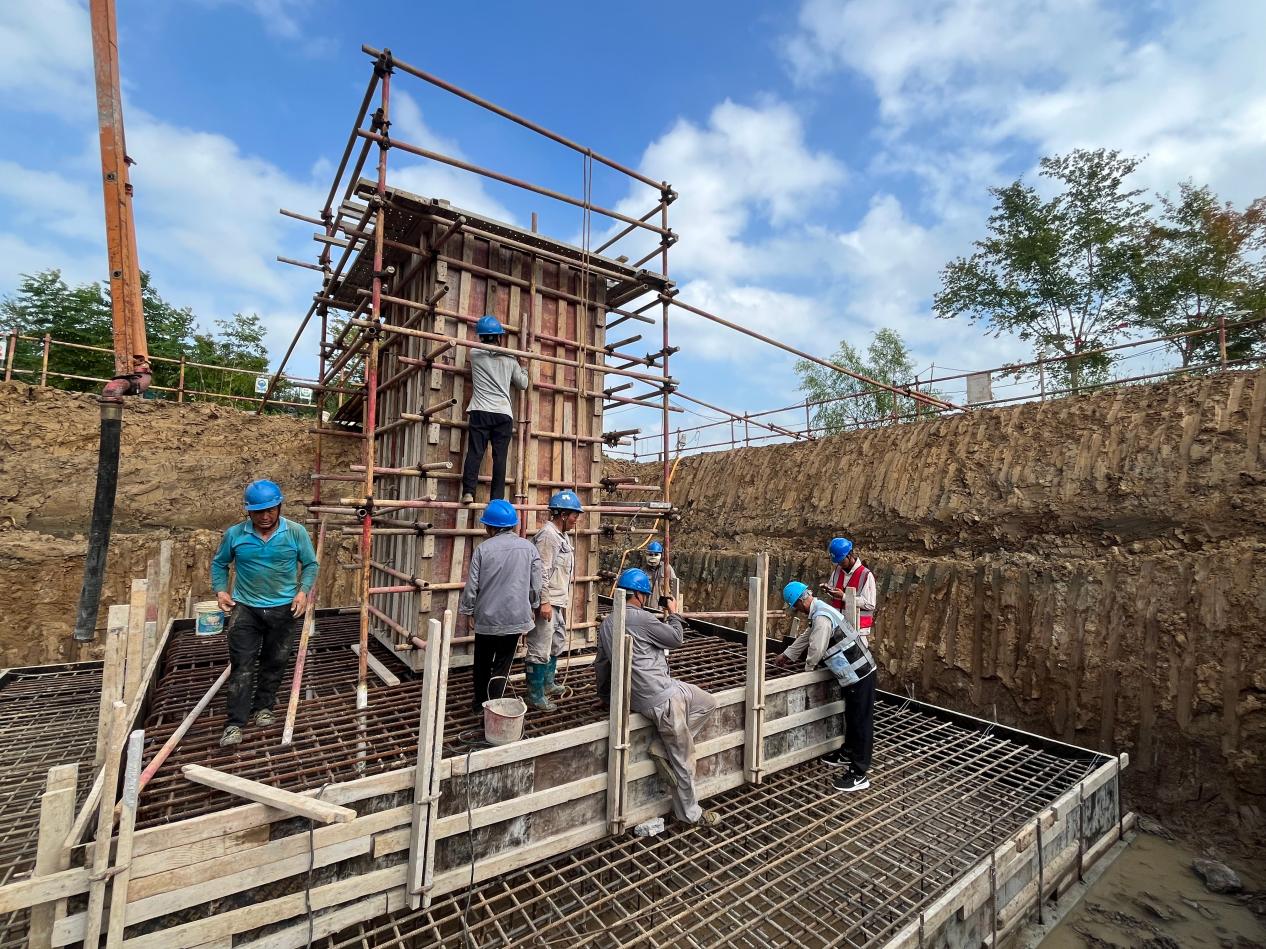

钱爱军介绍,当天7号塔的基础浇筑作业,总方量为36立方米,需要运输4车。从第一方混凝土入模开始,钱爱军全程站在作业面旁盯控,逐一核对每一层混凝土的振捣时长、插入深度、振捣点间距。“一座塔的基础至关重要,如果操作有误,会出现漏振、过振问题,基础成型后会出现蜂窝、麻面、漏筋等质量缺陷。另外下雨也会对浇筑产生影响。”钱爱军说。针对降雨天气,监理团队会同施工方提前在基坑周边开挖环形排水沟,并准备了排水泵,备足了防雨土工布。
因浇筑混土,现场中午并未停工,监理和施工单位所有人员都在现场轮换就餐。13时,现场开始下小雨。钱爱军立刻通知工人用防雨布遮盖刚浇筑完成的基础表层,泵车继续作业。随着雨势越来越大,钱爱军的安全帽檐不断往下滴水,平时不容易被汗水浸透的蓝马甲的也开始湿透。“雨衣太闷,我们都不太爱穿,反正衣服本来也全是汗。”钱爱军笑着说。
降雨带来小幅降温,气温降至29摄氏度,不过大家体感依旧湿热。14时15分左右,雨势渐止,大家擦干脸上的雨水和汗水,继续手中的作业。
14时56分,随着最后一方混凝土缓缓注入基坑,搅拌车驶离,作业人员完成最后的振捣、收面、抹平工序,7号塔基础混凝土浇筑作业顺利收尾。从清晨7时到下午15时,8个小时的作业时间里,现场人员的工装先后被汗水、雨水浸透,又被山风慢慢吹干,塔基基坑里的36立方混凝土,最终完成7号铁塔“地下基石”浇筑。(通讯员 陈爱华)
